成都府河音乐花园135㎡明装暖气片案例:一天完工的工序拆解

发布日期 :2020.06.17 浏览次数 : 5829 鼎格舒适家官网
四川鼎格舒适家为成都双流新希望大道府河音乐花园一套 135 ㎡ 四室两厅住宅完成明装暖气片(散热器)采暖系统安装。 施工集中在 1 个工作日内:上午定位放线、打孔与散热器挂板固定,下午管路敷设、系统连接、注水试压与调试交底。 该住宅装修已完成,不具备地面辐射供暖的施工条件,管路沿踢脚线上方与阴角明敷; 系统以燃气壁挂炉为热源、钢制板式散热器为末端,设计供回水 75 ℃/50 ℃ (GB 50736—2012 第 5.3.1 条,供水温度不高于 85 ℃),按建筑面积概算热负荷 10.8~16.2 kW。 本页把一天之内的工序逐段拆开,说明哪些环节可以并行、哪些不能压缩。
  • 135㎡建筑面积
  • 4室2 厅 2 卫
  • 1天主体安装工期
  • 75/50℃设计供回水温度
  • ≥0.6MPa水压试验压力下限

项目档案

本项目基本信息(与文末档案一致)
项目名称府河音乐花园 135 ㎡ 住宅暖气片采暖系统安装系统形式明装暖气片(散热器)采暖系统
楼盘地址成都市双流区 新希望大道 123 号(府河音乐花园)热源设备燃气壁挂炉,同时承担生活热水
建筑面积135 ㎡末端形式钢制板式散热器,明装挂墙
户型4 室 2 厅 2 卫设计水温供回水 75 ℃/50 ℃(GB 50736—2012 第 5.3.1 条)
施工条件装修已完成并入住,地面与墙面面层不动施工工期主体安装 1 个工作日,当日试压与调试
施工单位四川鼎格舒适家记录时间案例整理 2020 年 6 月

一、一天完工的工序是怎么排的

「一天完工」说的是主体安装工序在 1 个工作日内走完,不是把几个小时的活压缩成一个小时。 135 ㎡ 四室两厅两卫、明装做法、7 组散热器,各工序的先后依赖关系比较固定: 打孔必须在管路之前,挂板必须在散热器之前,注水试压必须在管路全部接通之后。 在这些硬约束之间可以并行的部分,才是压缩工期的空间。

本项目主体安装工序时间轴(实际作业顺序,时间点为当日记录的区间)
时段工序主要工作内容可否与其他工序并行
08:00~08:30进场与成品保护地面铺保护垫,家具归拢,成品表面覆盖可与材料清点同时进行
08:30~09:00定位放线散热器中心线、挂板标高、管路走向弹线必须先做,不可并行
09:00~10:00打孔与穿墙墙体开孔、穿墙套管安装、孔口清理可与挂板钻孔交替进行
10:00~11:00散热器挂板固定按弹线固定挂板,校平后临时挂装散热器试位可与打孔收尾并行
11:00~12:00管路下料与敷设管材按实测尺寸下料,沿弹线敷设并固定可与挂板施工交叉进行
13:30~15:00系统连接散热器与管路连接、阀门与管件安装、壁挂炉侧接管需管路敷设完成后进行
15:00~16:00注水试压系统注水、排气、加压并稳压观察需连接全部完成后进行
16:00~17:00调试与交底点火运行、逐组排气、室温与阀门开度确认、使用交底需试压合格后进行
17:00~17:30清理与验收现场清理,管路标识,与业主逐项核对—

从表中可以看出,能压缩的是「上午的打孔、挂板、管路下料敷设」这一段—— 这几项互不依赖,可以由两人分工交叉推进;不能压缩的是下午的「连接—试压—调试」链条, 这三步是串行的,每一步都要等前一步的结果。 想先知道大致造价与可行性的,可以直接快速报价。

判断标准:一套明装暖气片能不能一天做完,取决于三个条件—— 散热器组数与房间数、户型是否便于管路走通(有无大跨度需绕行)、以及进场时是否具备连续作业条件。 本项目 7 组散热器、走线路径较短,属于一天可完成的典型情形。

二、容易被压缩的四个环节

工期紧的时候,问题往往不出在「做得快」,而出在「跳过了本该做的检查」。 下面四项在本项目中被单独列出来逐项确认,因为它们有一个共同点:事后发现问题的代价,远高于当场花掉的时间。

环节 1 · 定位放线的复核返工代价极高

散热器的挂板固定后位置就定了。挂板孔一旦打偏,墙面会留下孔洞,位置又要挪, 在已完成装修的墙面上补孔很麻烦。本项目在弹线之后由业主现场确认一遍位置, 重点确认三件事:散热器是否挡住了既有插座或开关、是否与家具或柜体冲突、离地高度是否便于擦地。

环节 2 · 水压试验GB 50242—2002

按 GB 50242—2002《建筑给水排水及采暖工程施工质量验收规范》, 散热器安装前应做水压试验,试验压力为工作压力的 1.5 倍且不小于 0.6 MPa。 本项目在系统连接完成后整体试压,检查散热器接口、管件连接与壁挂炉侧接管是否有渗漏, 稳压观察期间逐处查看,确认无渗漏后才进行调试。

环节 3 · 逐组排气直接影响升温速度

明装暖气片系统在注水时管路里会残留空气。空气积在散热器上部, 会出现「上半部不热、下半部热」的现象,看起来像是散热器选小了, 实际往往是排气没做干净。本项目在壁挂炉运行后由远及近逐组开排气阀, 每组排出气水混合后再关闭,反复两轮直到出水连续无气泡。

环节 4 · 现场清理与成品保护撤除交房体验

打完孔的粉尘、下料的金属屑、安装时掉落的包装物,如果留在业主家里, 收工那天看起来是「装完了」,实际留下的是后续几天的清理负担。 本项目在当天收工前完成地面与台面清理,撤除保护垫前逐处检查有无划痕, 确认无误后再撤。

三、散热器的位置与片数怎么定

散热器的换热能力由三个因素决定:散热面积(片数或长度)、与室内空气的接触条件、 以及供水温度。三个因素里,位置对实际效果的影响常常被低估—— 同一组散热器放在窗下和放在被柜体包住的位置,实际散热量差别明显。

本项目散热器布置(按房间逐一确认,尺寸为设计阶段记录)
房间位置选型思路备注
客厅靠外侧墙面,沿墙长边布置面积大、外窗多,按较长的一组配置避开电视背景墙与沙发后侧
餐厅与客厅相邻的墙面与客厅同一采暖环路不压餐桌位置
主卧外窗下墙面按房间面积单独配一组离地高度便于清扫
次卧(2 间)外窗下或柜体下方空档按房间面积分组配置柜体下方需留出检修与换热间隙
书房靠外墙一侧按房间面积单独配一组避开书桌与书架
卫生间(2 间)干区墙面按小面积配置淋浴区不做末端

散热器是挂在墙上的,被柜体包住、被窗帘长时间遮住、或贴着沙发背放置, 都会让实际散出的热量下降。这也是明装项目在定位阶段要与业主一起看现场的原因: 图纸上看不出沙发会摆在哪里,也看不出柜门打开后会不会碰到散热器。

散热器位置的三条避让原则
原则做法原因
优先靠外窗布置在外窗下方的墙面冷空气下沉处直接加热,减少窗边冷风感
不被全部遮挡不与通长柜体、落地窗帘紧贴遮挡会改变空气流动路径,降低换热效率
留出检修空间散热器与前方家具保持可操作距离便于排气阀操作与阀门调节
口径说明:本项目散热器组数与安装位置为设计阶段依据房间面积与围护结构条件确定, 具体配置以现场勘察与方案确认为准。本页不逐组给出散热量数值,因为散热量与供水温度、 安装遮挡条件直接相关,脱离工况的单一数字容易被误读。

四、明装管路的走向与固定

明装的关键在「不被注意到」。管路沿踢脚线上方、门窗套侧边或阴角敷设, 与踢脚线、门套、墙面保持平行,视觉上更像原本就有的装饰线条。 但走得好不好,实际取决于几个固定做法是否到位。

明装管路的固定与处理做法
项目做法作用
管路走向优先沿踢脚线上方、阴角与门套侧边利用既有线条遮挡,减少视觉突兀
管卡间距按管径与管材要求均匀布置,弯头两侧加密避免管路下垂、晃动与热胀位移
穿墙处理安装穿墙套管,孔口与管外壁之间封堵防止管道与墙体直接摩擦,兼顾隔声与防虫
弯曲处理使用弯管器成型,同一管段不出现死弯死弯会显著增加阻力,影响流量分配
与电气线路距离与既有插座、开关面板保持间隔避免检修与使用时的相互干扰
坡度按管材要求设置,便于排气与放水减少气堵与放不干净的情况

本项目现场照片见下图,两张均拍摄于当日安装过程中。

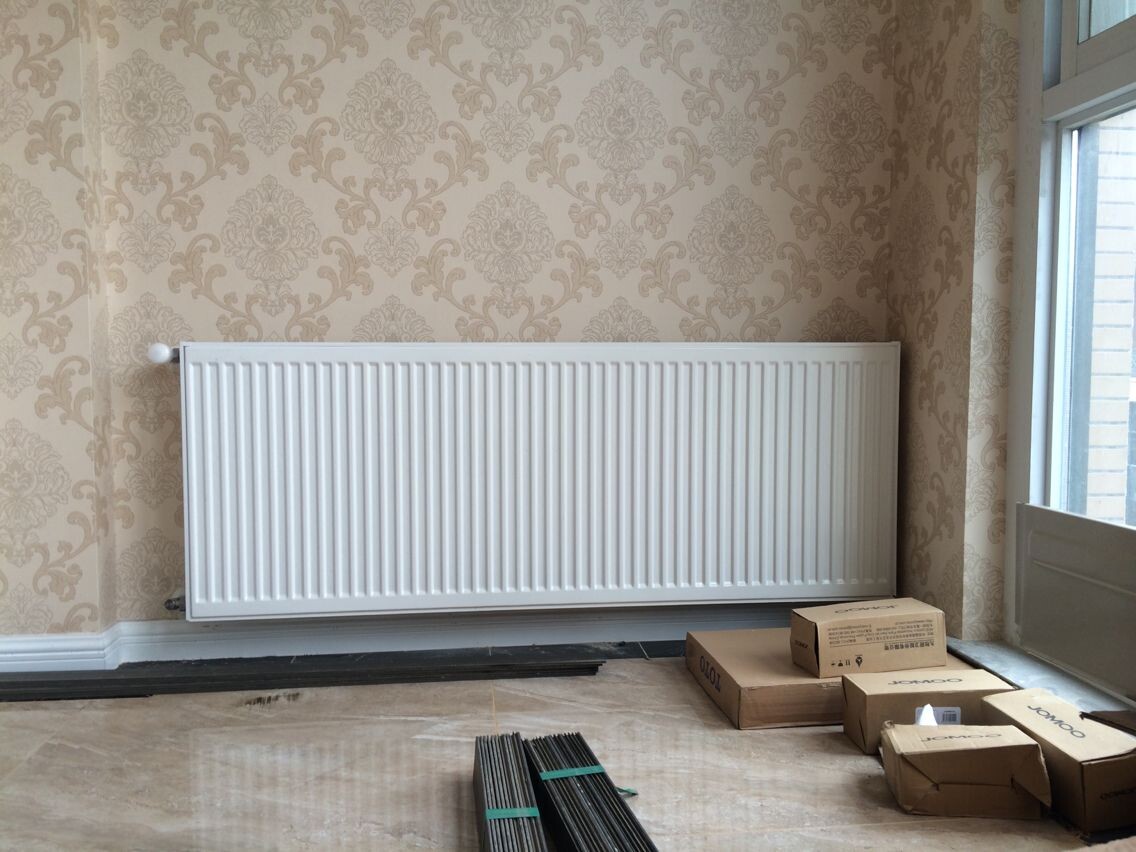

府河音乐花园135㎡住宅明装暖气片现场:散热器挂装完成,左侧为手动排气阀
现场实拍:客厅靠外墙一侧的板式散热器挂装完成,左上角为手动排气阀;画面前景仍在收尾阶段,地面可见未拆封的配件箱与管材。
府河音乐花园135㎡住宅明装暖气片现场:卧室柜体下方安装位置
现场实拍:其中一间卧室的散热器利用柜体下方空档安装,上方为柜门横档,地面已铺成品保护膜;该位置在定位阶段与业主共同确认过。

五、水压试验、排气与调试交底

从注水到交底这一段,是整个施工日里信息量最大的部分——系统在这个阶段第一次以「有压力的水系统」的形式存在, 前面的每一个接口都在这一刻接受检验。

试压与调试流程(本项目实际执行顺序)
顺序动作判据
1系统注水注水由低处进、高处排,逐组开排气阀
2加压至试验压力试验压力为工作压力的 1.5 倍且不小于 0.6 MPa(GB 50242—2002)
3稳压观察逐处检查散热器接口、管件与壁挂炉接管有无渗漏
4点火运行试压合格后点火,观察各回路是否均匀升温
5逐组排气由远及近分组排气,直到出水连续无气泡
6温度与阀门确认各房间温差符合预期,阀门开度按房间需求调整
7使用交底说明温控与阀门的基本操作、日常观察要点与报修方式
关于供水温度:散热器系统的设计供回水为 75 ℃/50 ℃,供水温度不高于 85 ℃, 温差不宜小于 20 ℃(GB 50736—2012 第 5.3.1 条)。生活热水的温升则由壁挂炉功率决定, 壁挂炉额定热效率普通机型约 88%~92%、冷凝机型约 96%~105%(★工程经验区间,非国标数据)。
壁挂炉生活热水产率的换算关系(★工程经验公式,用于判断热水是否够用)
参数说明
换算公式热水产率(L/min)= 功率(kW)× 60 ÷ [4.187 × 温升(℃)]
温升取值进水温度按成都冬季自来水常见水温估算,出水温度按生活热水使用温度取值
用途用于判断壁挂炉在采暖同时供热水的余量,不用于评价机型优劣

六、沟通记录:从咨询到收工

本项目的沟通集中在两个节点:开工前把「一天做完意味着什么」讲清楚, 收工后把日常怎么用、看什么、什么时候该联系售后说明白。

21:06
‹府河音乐花园 欧女士···
四川鼎格舒适家
你好,我是四川鼎格舒适家的暖通顾问。先问一句,房子现在是什么状态,装修完了吗?
装修完两年了,也住着。之前一直开空调,冬天屋里阴冷,吹着又干。
四川鼎格舒适家
装修完就做不了地暖了,得刨地面。这种情况一般走明装暖气片,管路沿踢脚线上方走,不动地面和墙面。
会不会走得到处都是管子?
四川鼎格舒适家
不会满屋跑。管路沿踢脚线、门套侧边和阴角走,和既有的线条平行,视觉上就是一条装饰线。先约个时间上门量一下,看完再定位置。
10月21日 15:40
四川鼎格舒适家
量完了。135 平,四室两厅两卫,按房间配 7 组散热器。
一天真的能装完吗?我看着活儿不少。
四川鼎格舒适家
主体安装一天能走完。上午定位、打孔、上挂板,下午铺管、接管、试压、调试。不过有几步快不了,得跟你说清楚。
哪几步?
四川鼎格舒适家
挂板位置需要你先确认一次,孔打下去位置就定了,改起来墙上留洞。还有注水试压,管子接完必须试压合格才调试。
那试压是多少压力?
四川鼎格舒适家
按 GB 50242—2002,散热器安装前试压,试验压力是工作压力的 1.5 倍,并且不低于 0.6 MPa。试压的时候挨处看有没有渗。
10月28日 08:20
四川鼎格舒适家
师傅今天 8 点到。地面会先铺保护垫,东西麻烦先归一下,打完孔有粉尘,收工前清理干净。
家里有小孩,白天怎么办?
四川鼎格舒适家
打孔那几个房间请避开,其余房间可以待。打孔会用接尘袋,但多少还是有点灰。
10月28日 16:35
四川鼎格舒适家
试压做完了,稳压观察没发现渗漏。现在点火运行,准备逐组排气。
我看到有一组上面凉的下面热。
四川鼎格舒适家
那就是里面还有空气,正在排。空气积在散热器上部就是这个样子,不是选小了。排气要由远及近逐组做,两组来回走一遍。
10月28日 17:30
现在每组都热了,摸上去温度差不多。
四川鼎格舒适家
嗯。供水按 75 度、回水 50 度这个设计温度走,供水最高不超过 85 度,温差不要小于 20 度。
平时怎么用比较省气?
四川鼎格舒适家
白天没人在家把温度调低两三度,回家再调回去。暖气片升温快,不像地暖要等几小时,间歇用是可以的。
12月9日 20:10
开了一个多月,比空调舒服多了,屋里不燥。
四川鼎格舒适家
空气湿度确实是差别之一。刚开始几天如果某组又不热,先看那组的排气阀,多半还是有气。压力表掉得明显就联系店里安排人看。

这段沟通确认了哪些事

  • 施工形式的判断依据:装修完成并入住,地面不做处理,因此排除地暖、采用明装暖气片。
  • 一天工期的边界:明确上午可并行、下午「连接—试压—调试」串行不可压缩。
  • 挂板位置的确认责任:打孔前由业主现场确认位置,避免后期在成品墙面上补孔。
  • 试压口径:按 GB 50242—2002,试验压力为工作压力的 1.5 倍且不小于 0.6 MPa。
  • 温度口径:设计供回水 75 ℃/50 ℃,供水不高于 85 ℃,温差不宜小于 20 ℃。
  • 日常排气:单组上凉下热通常是有空气,先看该组排气阀,而不是先怀疑容量不足。
记录说明:本段为咨询与施工过程中沟通节点与确认内容的摘要,用于说明方案是如何定下来的。 内容已隐去个人联系方式,不构成任何效果承诺;头像与昵称为示意图形,不代表客户本人形象。

七、运行表现与费用估算

7.1 升温特点

散热器靠对流与辐射共同散热,热量直接进入房间空气,室温上升比地暖快得多。 对一个 135 ㎡ 的住宅来说,从 10 ℃ 左右升到 18~20 ℃ 通常在 1 小时以内, 停机后温度回落也快。这种「快进快出」的特点决定了间歇使用方式是可行的—— 这一点正好与地暖相反。

明装暖气片与地暖在使用方式上的差别(★工程经验归纳)
对照项明装暖气片地面辐射供暖
升温速度较快,通常 1 小时以内达到设定较慢,需数小时预热填充层
停机后降温较快缓慢
适合的使用方式间歇开启,离家调低、返家调回长时间连续运行,不宜频繁开关
占用空间墙面挂装,占用少量墙面与行走边缘空间抬高地面标高,不占墙面

7.2 费用估算

按建筑面积概算热负荷 80~120 W/㎡(★工程经验区间),135 ㎡ 对应 10.8~16.2 kW, 本项目选用与该区间匹配的燃气壁挂炉,同时兼顾生活热水需求。 年度采暖费用与使用方式、设定温度、围护结构条件直接相关。

采暖费用估算(按成都居民用气价格测算,实际以账单为准)
项目取值计算结果
用气单价2.18 元/m³——
间歇使用日均耗气量6~10 m³/天135 ㎡、18~20 ℃ 设定—
日用气费用—6~10 × 2.18约 13~22 元/天
月度用气费用—按 30 天计约 393~655 元/月
全冬(按 3 个月)——约 1,180~1,965 元
口径说明:上表为同类户型的估算区间,用于判断费用量级,不是本案的实测账单。 实际耗气量受设定温度、使用时段、门窗开启习惯与围护结构保温水平影响; 表中 2.18 元/m³ 为成都居民用气价格,仅用于测算,价格随政策调整而变化,以实际结算为准。

八、常见问题(FAQ)

明装暖气片真的一天能装完吗?
主体安装工序通常可以在 1 个工作日内完成,前提是散热器组数与户型走线不复杂。 时间安排上,上午做定位、打孔、挂板与管路敷设,下午做系统连接、注水试压与调试。 其中注水试压和逐组排气不能压缩,因为这两步决定系统后续能不能正常工作。
打完孔,墙面怎么办?
穿墙位置会安装套管,孔口与管外壁之间做封堵,不会留下敞开的孔洞。 墙面如需修补,通常在安装完成后由装修方统一处理;本项目在定位阶段就把打孔位置 与业主确认过,避免出现在已经做好的造型墙或背景墙正中。
家里有小孩和老人,施工当天怎么安排?
打孔环节粉尘相对集中,建议老人与小孩避开正在作业的房间。 当天会在地面铺设保护垫,作业结束后完成清理再撤除。 这部分安排最好在开工前一天与施工负责人确认,避免临时调整。
有一组散热器上凉下热,是不是选小了?
先排查空气。系统注水时上部容易积气,表现为散热器上半部不热、下半部热。 处理方式是由远及近逐组打开排气阀排气,直到出水连续无气泡。 如果排气后仍然不热,才需要检查阀门开度、管路是否堵塞或流量分配是否不均。
明装的管子会不会很难看?
管路走向决定了观感。通行做法是沿踢脚线上方、门套侧边与阴角敷设, 与既有装饰线条平行,离远看接近一条收边条。 如果墙体本身有造型,管路会尽量避开正视面。这一点在定位阶段就要先定走向。
装完当天就能开吗?
可以。系统连接完成、水压试验合格之后即可点火运行并逐组排气。 这与地暖不同:地暖的填充层需要养护不少于 21 天,养护期内严禁运行。 暖气片系统没有填充层蓄热,所以当天投运没有这个约束。
管网压力表平时要看吗?
建议偶尔看一眼。系统正常运行时压力应保持稳定, 如果压力持续下降且补水后仍下降,说明系统某处存在渗漏, 需要安排检查。这是日常观察中最简单也最有用的一个动作。
已经住了几年的房子,还能加装暖气吗?
装修完成的住宅无法做地暖,但可以做明装暖气片。 前提条件是外墙或内墙有可打孔的位置、有合适的墙面可挂散热器、 以及燃气条件满足壁挂炉安装要求。这三项在上门勘察时即可确认。

九、项目档案与联系方式

本项目档案
项目名称府河音乐花园 135 ㎡ 住宅暖气片采暖系统安装
楼盘地址成都市双流区 新希望大道 123 号(府河音乐花园)
建筑面积135 ㎡ 4 室 2 厅 2 卫
系统形式明装暖气片(散热器)采暖系统,7 组钢制板式散热器,热源为燃气壁挂炉
服务内容现场勘察、散热器位置与片数设计、管路走向规划、设备与材料供应、安装与试压调试
施工工期主体安装 1 个工作日,当日完成注水试压与调试交底
记录时间案例整理 2020 年 6 月
内容与口径声明:本页记录该住宅明装暖气片系统的设计与当日施工过程。涉及的规范条款均标注标准号与条款位置,可自行核对; 标注「★工程经验」的数值为行业常见做法与经验区间,不作为国家标准数据引用; 费用测算仅用于判断量级,不代表实际账单。全文不含效果承诺、价格承诺与品牌排名。 本项目现场照片来自施工过程记录;聊天记录为沟通过程摘要,头像与昵称为示意图形。
公司
四川鼎格舒适家
门店
成都高新区天仁路 259 号南晶国际 A 座 1 层附 8 号、9 号
电话
18980718528(李经理,微信同号)
业务
中央空调 · 家庭采暖 · 中央新风 · 净水系统
所属栏目
施工案例 · 家庭采暖
服务区域
成都市区及周边(含高新区、武侯区、青羊区、双流、广汉等)
相关知识
明装暖气片施工工序 · 散热器水压试验与排气

相关内容

查看「家庭采暖」全部内容 →
